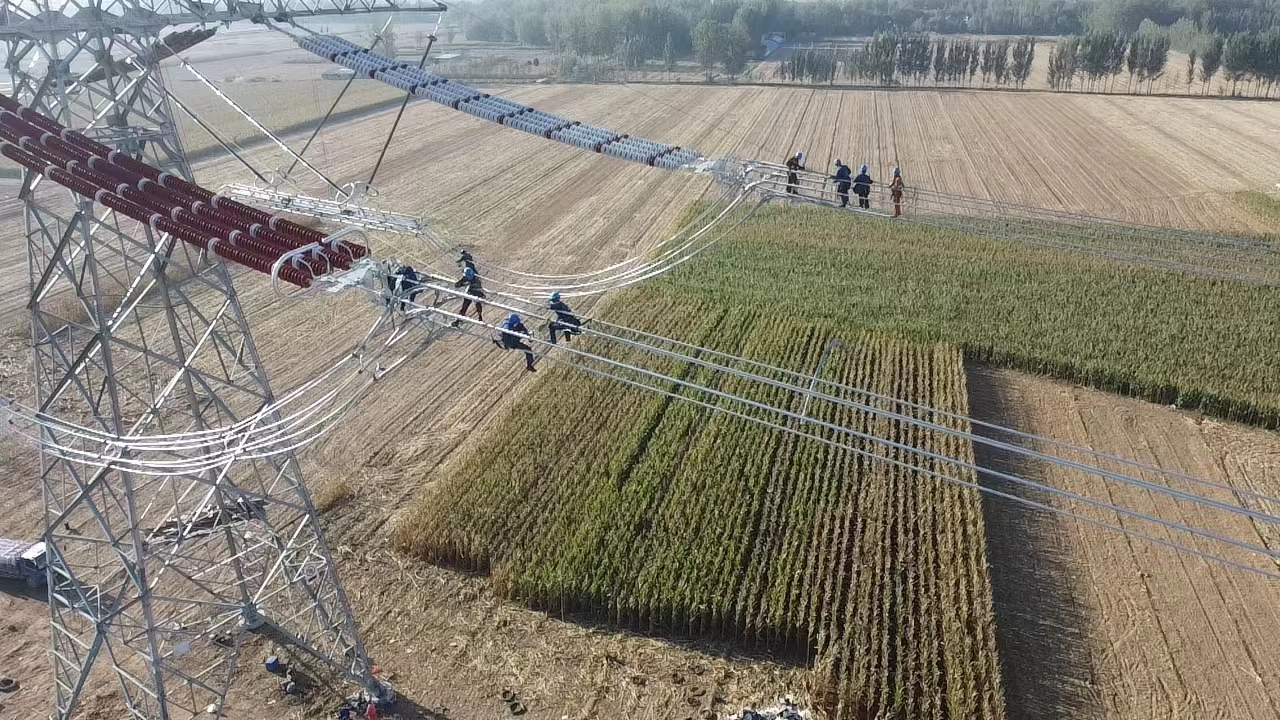

爭分奪秒搶工期,全力以赴趕進度,10月6日,雄商高鐵±800KV雁淮線特高壓線路遷改工程完成組塔架線,并順利完成驗收,標志著雄商高鐵超高壓電力線路遷改工作取得重大進展。
此次±800KV雁淮線特高壓遷改工程是雄商高鐵(菏澤段)三電遷改重要組成部分,改線路遷改需跨越正在運營的京九鐵路,工程時間緊任務重,施工難度大,特別是雁淮線1157#、1158#鐵塔高度不能滿足雄商高鐵設備對帶電體的安全距離要求,需要新建兩基鐵塔。為圓滿完成±800kV特高壓輸電線路遷改工作,市鐵路建設指揮部、交投集團、施工設計等單位提前與國網供電公司、濟南鐵路局等多家單位對接,遷改方案幾經修改完善,最終協調得到京九鐵路50分鐘垂直天窗作業期,為保證京九鐵路中秋國慶雙節期間營運的安全穩定,保證施工任務安全可控,市鐵路建設指揮部、集團公司高度重視,多次現場辦公,靠前指揮,全力以赴保質保量加快建設進度。
雄商高鐵是國家《中長期鐵路網規劃》中“八縱八橫”高速鐵路主通道之一“京港(臺)通道”的重要組成部分,其位于京滬高速鐵路、京廣客運專線兩大干線之間,線路長度552公里,建設工期4年,途經3省9市25縣(區),形成我國又一條南北高鐵大通道。
